Obravnavano odlagališče NSRAO je jedrski objekt, ki je namenjen trajnemu odlaganju nizko in srednje radioaktivnih odpadkov. Pri zagotovitvi odlaganja NSRAO bodo upoštevana splošno sprejeta načela, da je treba z radioaktivnimi odpadki ravnati na način, ki zagotavlja varovanje človekovega zdravja in okolja, ki v nobenem pogledu ne obremenjuje bodočih generacij in pri katerem je z ustrezno vključitvijo neodvisnih upravnih organov zagotovljen nadzor nad varnostjo objektov in dejavnostmi v zvezi z radioaktivnimi odpadki.
Naročnik je v celoti zaključil javna naročila za ključne faze del in sklenil pogodbe z izvajalci in dobavitelji opreme:
- LOT1 – Izvedba infrastrukturnih ureditev in varovanje gradbišča
- LOT2 - Gradnja odlagalnih objektov
- LOT3 – Izdelava in dobava portalnega dvigala in dvižne tehnike
Prometna infrastruktura:
- rekonstrukcija odseka lokalne ceste s stezo za pešce in kolesarje (Vrbinska cesta),
- ureditev dostopne ceste od odlagališča NSRAO do priključka na javno cesto in parkirišča za potrebe odlagališča NSRAO (vključno z nosilnim nasipom).
- priključek na vodovodno omrežje,
- priključek novega črpališča komunalne kanalizacije na elektro omrežje od TP Kostak deponija,
- priključek nove TP na odlagališču NSRAO (20 kV kablovod) s potekom od TP Kostak deponija,
- kanalizacija padavinske odpadne vode s ponikovalnim poljem,
- kanalizacija odpadne vode z novim črpališčem in potekom do črpališča Libna,
- priključek na telekomunikacijsko (TK) omrežje.

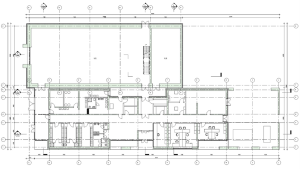

V pogodbeni obseg LOT 2 spada:
Objekte odlagališča (vključno z zunanjo in krajinsko ureditvijo);

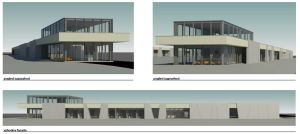

- Upravno servisni objekt (USO),

- Tehnološki objekt (TO), 1. in 2. faza,

- Odlagalni objekt - silos s pripadajočo halo nad silosom;


- Kontrolni bazen in drugi manjši objekti.
- Zunanja in krajinska ureditev obsega;
- plato (vključno z nosilnim nasipom),
- komunalne, energetske in telekomunikacije razvode ter objekte,
- prometne površine,
- zelene površine in krajinsko ureditev,
- ograje in druge objekte zunanje ureditve.

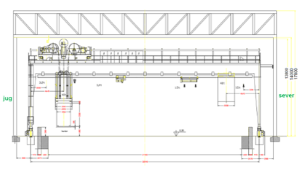

- Portalno dvigalo nad silosom s prijemalom za zabojnik in vitlom za pomožne dvige

Gradbena dela na infrastrukturnih objektih so se pričela julija 2023, gradnja objektov odlagališča julija 2024, vsa dela pa naj bi bila skladno s terminskim planom zaključena konec leta 2027.
